风电专用灌浆料施工工艺

作者:上海华谨建材 发布日期:2021-08-09 16:48:54

  风电专用灌浆料施工方法:

  一、较长设备或轨道基础,应采用分段施工。

  二、二次灌浆时,应符合下列要求。

  1、二次灌浆时,应从一侧或相邻的两侧多点进行灌浆,直至从另一侧溢出为止,以利于灌浆过程中的排气。不得从四侧同时进行灌浆。

  2、在灌浆过程中严禁振捣。必要时可用灌浆助推器沿灌浆层底部推动灌浆料,严禁从灌浆层中、上部推动,以确保灌浆层的匀质性。

  3、灌浆开始后,必须连续进行,不能间断。并尽可能缩短灌浆时间。

  4、、设备基础灌浆完毕后,应在灌浆后3-6h沿设备边缘向外切45度斜角以防止自由端产生裂缝,如无法进行切边处理,应在灌浆后3-6h后用抹刀将灌浆层表面压光。

  5、当设备基础灌浆量较大时,豆石加固型灌浆料的搅拌应采用机械搅拌方式,以保证灌浆施工。

  6、当灌浆层厚度超过150mm时,应采用豆石加固型高强无收缩灌浆料。

  三、风电专用灌浆料的常温养护:

  1.灌浆前,日平均温度不应低于5℃,灌浆完毕后裸露部分应及时喷洒养护剂或覆盖塑料薄膜,加盖湿草袋保持湿润。采用塑料薄膜覆盖时,水泥基灌浆材料的裸露表面应覆盖严密,保持塑料薄膜内有凝结水,灌浆料表面不便浇水,可喷洒养护剂。

  2.应保持灌浆材料处于湿润状态,养护时间不得少于7d。

  3.当采用快凝快硬型水泥基灌浆材料时,养护措施应根据产品要求的方法执行。

  四、风电专用灌浆料的高温养护:

  1.灌浆前24h采取措施,防止灌浆部位受到阳光直射或其他热辐射。

  2.采取适当降温措施,与水泥基灌浆材料接触混凝土基础和设备底板的温度不大于35℃。

  3.浆体入模温度不应大于30℃。

  4.灌浆后应及时采取保湿养护措施。

  五、风电专用灌浆料的冬期养护:

  1.冬期施工,工程对强度增长无特殊要求时,灌浆完毕后裸露部分应及时覆盖塑料薄膜并加盖保温材料。起始养护温度不应低于5℃。在负温条件养护时不得浇水。

  2.拆模后水泥基灌浆材料表面温度与环境温度之差大于20℃,应采用保温材料覆盖保护。

  3.如环境温度低于水泥基灌浆材料要求的低施工温度或需要加快强度增长时,可采用人工加热养护方式;养护措施应符合国家现行标准《建筑工程冬期施工规程》JGJ104的有关规定。

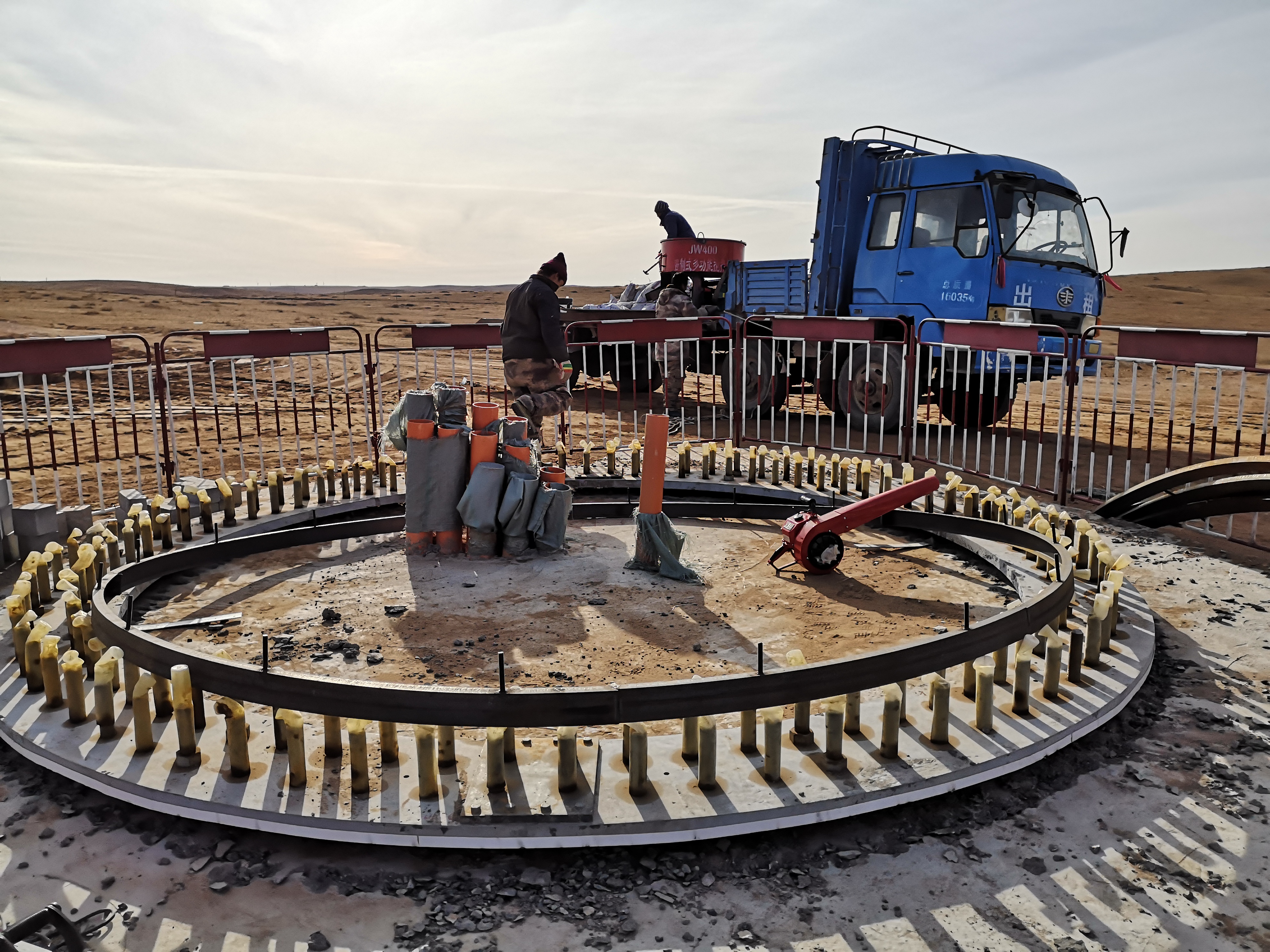

  六、风电专用灌浆料支模

  1、按灌浆施工图支设模板。模板与基础、模板与模板间的接缝处用水泥浆(推荐AJ901快速堵漏剂)、胶带等封缝,达到整体模板不漏水的程度。

  2、模板与设备底座四周的水平距离应控制在100mm左右,以利于灌浆施工。

  3、模板顶部标高应高出设备底座上表面50mm。

  4、灌浆中如出现跑浆现象,应及时处理。
